Enaro

Instalar placas solares en casa: qué pasa, en qué orden y con qué plazos

Instalar placas solares en casa es una obra corta seguida de trámites que la ley sí acota: la distribuidora tiene un máximo de dos meses para activar tu autoconsumo.

Hay un plazo que juega a tu favor y que casi nadie explica. Desde 2022, el artículo 16 bis del Real Decreto 244/2019 da a la distribuidora un máximo de dos meses para activar tu autoconsumo con excedentes, y si se pasa por una causa que no sea imputable ni a ti ni a la Administración energética, tu comercializadora tiene que incluir automáticamente un descuento en tu factura, desglosado y a la vista. Es un derecho con cálculo tasado en la norma, no una promesa comercial.

Esta página no vende el proceso: lo audita. Cada plazo lleva el artículo que lo fija, cada papel lleva la norma que obliga a entregártelo, y donde no existe un dato público lo decimos en vez de rellenarlo con una cifra bonita. Enaro no instala ni vende equipos: los instaladores suben su presupuesto a la plataforma y tú los comparas antes de que ninguno tenga tu teléfono.

Última actualización: 4 de septiembre de 2026

En esta página · 13 apartados
  1. 01El proceso completo, en seis pasos
  2. 02Cómo se instalan las placas solares, paso a paso
  3. 03¿Cuánto cuesta instalar placas solares?
  4. 04Lo que conviene comprobar antes de firmar el presupuesto
  5. 05Las once fases reales, en orden y con quién hace cada una
  6. 06Tu derecho menos conocido: dos meses de plazo y descuento automático si se incumplen
  7. 07Cuánto se tarda de verdad: el dato que no existe
  8. 08Lo que cambió el 12 de mayo de 2026
  9. 09Qué permisos necesitas y por qué no son iguales en todos los municipios
  10. 10Los papeles que te tienen que entregar al terminar
  11. 11Piso, vivienda unifamiliar, casa de campo o comunidad de vecinos
  12. 12Cinco cosas que se siguen repitiendo y la norma desmiente
  13. 13Cómo pedir presupuestos de instalación sin quedarte con la versión de uno solo
01

El proceso completo, en seis pasos

Instalar placas solares en una vivienda son seis etapas: estudio, presupuesto, permisos, montaje, legalización y activación. Solo la última tiene un plazo máximo fijado por ley.

El montaje físico es la parte corta. Lo que alarga el conjunto es la cadena administrativa posterior, que es también donde están tus derechos y donde conviene saber qué exigir. Si quieres ir directo a lo tuyo: la calculadora de placas solares estima la potencia que necesita tu vivienda con la irradiación real de tu ubicación, y más abajo tienes el precio por tramos y las once fases con su responsable y su plazo.

  1. 01

    Estudio y dimensionado

    Consumo anual, cubierta, orientación, sombras y potencia que tiene sentido instalar.

  2. 02

    Presupuesto y diseño

    Paneles, inversor, estructura y configuración. Aquí es donde conviene comparar más de una oferta.

  3. 03

    Permisos

    Licencia o declaración responsable del ayuntamiento, y permisos de acceso y conexión cuando no está exenta.

  4. 04

    Montaje

    Estructura, paneles, cableado, inversor y conexión al cuadro. Lo ejecuta una instaladora habilitada.

  5. 05

    Legalización

    Certificado de instalación eléctrica, depósito en tu comunidad autónoma y código de autoconsumo.

  6. 06

    Activación

    Distribuidora y comercializadora. Es la única etapa con un tope legal: dos meses.

02

Cómo se instalan las placas solares, paso a paso

El montaje sigue siempre el mismo orden: estructura, paneles, cableado, inversor, protecciones y conexión al cuadro eléctrico. Es la parte más corta de todo el proceso.

No publicamos cuántos días tarda. Es la pregunta más repetida y la respuesta honesta es que no existe ninguna estadística oficial: depende del tamaño, del tipo de cubierta y de la distancia entre los paneles y el cuadro. Lo que sí puedes hacer es pedir que el presupuesto lo diga por escrito, junto con la fecha prevista de depósito del certificado, que es lo que de verdad marca cuándo empieza a correr el reloj de la activación.

Un detalle que cambia el precio y casi nunca aparece desglosado: la estructura. Sobre cubierta plana se usan soportes lastrados o triangulados que fijan la inclinación; sobre teja, anclajes que atraviesan el faldón y obligan a levantar y reponer piezas. Es la partida que más varía entre dos presupuestos de la misma potencia.

  • Visita y estudio de la cubierta. Se comprueba superficie útil, orientación, inclinación, estado del tejado y sombras a lo largo del día. De aquí sale la potencia que tiene sentido, no al revés.
  • Diseño y distribución. Cuántos paneles, en qué disposición, con qué inversor y con qué cableado. Si supera los 10 kW de inversor, este diseño tiene que ir en un proyecto firmado por técnico titulado.
  • Colocación de la estructura. Soportes anclados o lastrados según el tipo de cubierta. Es lo primero que sube al tejado y lo que determina la inclinación final.
  • Fijación de los paneles. Se montan sobre la estructura y se conectan entre sí en serie o paralelo según lo que pida el inversor.
  • Cableado y protecciones. Tirada de corriente continua hasta el inversor, y de alterna desde el inversor al cuadro, con sus protecciones y su puesta a tierra.
  • Instalación del inversor. Normalmente en un punto ventilado y accesible, lo más cerca posible del cuadro para reducir pérdidas y metros de cable.
  • Conexión al cuadro eléctrico. El punto donde la instalación pasa a alimentar la vivienda. A partir de aquí ya produce, aunque todavía no compense excedentes.
  • Configuración y monitorización. Puesta en marcha del inversor y, si lo lleva, del sistema de seguimiento de producción.
  • Certificado y legalización. Lo emite la instaladora que ejecutó la obra, y es lo que dispara toda la cadena administrativa que viene después.
03

¿Cuánto cuesta instalar placas solares?

Una instalación residencial sin batería se mueve entre 4.000 € y 11.500 € según la potencia, con un precio por kWp que baja cuanto mayor es el sistema.

Estas cifras salen de la triangulación de cuatro fuentes del sector que hacemos en la página de precio de las placas solares, donde están el desglose por partidas, el efecto de la batería y la metodología completa. Aquí van resumidas para que puedas situar una oferta antes de seguir leyendo.

Lo que más mueve el precio dentro de un mismo tramo de potencia no son los paneles: es la estructura según el tipo de cubierta, la distancia hasta el cuadro eléctrico y si la legalización va incluida o se factura aparte. Conviene que el presupuesto lo separe.

Potencia instaladaPaneles aprox.Precio orientativo (sin batería)
3 kWp (consumo bajo)4-6 paneles4.000 € – 5.900 €
4-5,5 kWp (vivienda media)8-10 paneles4.500 € – 8.000 €
6-8 kWp (vivienda grande o chalet)12-16 paneles8.000 € – 11.500 €
Precio por kWp instalado800 € – 1.600 €/kWp
Resumen de la tabla completa de /precios/placas-solares, triangulada allí a partir de cuatro fuentes del sector consultadas el 4 de septiembre de 2026, con el nivel de acuerdo entre ellas indicado tramo a tramo. El tramo de 6-8 kWp es el de menor acuerdo: solo una de las cuatro fuentes lo desglosa.
04

Lo que conviene comprobar antes de firmar el presupuesto

Antes de firmar hay tres comprobaciones baratas: si tu ayuntamiento pone restricciones, si tu acometida admite la potencia prevista y de qué lado de los umbrales legales cae tu inversor.

La primera es la más barata de todas y casi nadie la hace: preguntar en el departamento de Urbanismo del ayuntamiento si existe alguna restricción aplicable, por ejemplo derivada del Plan General de Ordenación Urbana o de una ordenanza solar municipal. La Guía Profesional de Tramitación del Autoconsumo del IDAE la señala como especialmente relevante si la instalación va a ubicarse en el centro histórico o si el edificio está afectado por alguna figura de protección, y advierte además de posibles restricciones en suelo rústico, en zonas de protección ambiental (Red Natura 2000, ZEPA), en zonas de valor arqueológico y en zonas de influencia de infraestructuras. Descubrir esto después de firmar es caro; antes, es una llamada.

La segunda es un límite físico que no se ve en el folleto. La misma guía recuerda que, en las instalaciones de hasta 15 kW en suelo urbanizado, la potencia de la instalación de generación debe ser inferior a la potencia máxima admisible de la acometida a la que se va a conectar. Ese dato no hay que estimarlo: está en el certificado de instalación de la acometida del suministro o en el propio contrato de acceso del consumidor.

Y la tercera es la que más presupuestos descoloca, porque el número que decide tus trámites no es el que aparece en la portada de la oferta. El artículo 3.h) del Real Decreto 244/2019 lo dice sin margen: «En el caso de instalaciones fotovoltaicas, la potencia instalada será la potencia máxima del inversor o, en su caso, la suma de las potencias máximas de los inversores». Es decir, una vivienda con 16 kWp de paneles conectados a un inversor de 12 kW tiene, a efectos de la norma, 12 kW instalados, y sigue por debajo del umbral de 15 kW. Los kilovatios pico del catálogo no deciden nada administrativo.

Por eso conviene llegar al presupuesto sabiendo qué potencia pide tu consumo real. Nuestra calculadora la estima con la irradiación de tu coordenada obtenida de PVGIS y el perfil de consumo mensual de la tarifa residencial que publica Red Eléctrica, en vez de repartir tu consumo anual en doce meses iguales. Es una estimación orientativa: el dimensionamiento definitivo requiere estudio técnico, pero sirve para saber si estás cerca de un umbral que te cambia los trámites.

  • Umbral de 10 kW: hasta esa potencia de inversor basta una Memoria Técnica de Diseño elaborada por empresa instaladora habilitada; por encima es obligatorio proyecto técnico firmado por técnico titulado competente, aunque la conexión siga siendo en baja tensión (Guía IDAE v.6, epígrafe 4.2.1; el contenido mínimo de esa memoria lo fija la ITC-BT-04 del REBT).
  • Umbral de 15 kW en suelo urbanizado: por debajo, y con excedentes, la instalación está exenta de obtener permisos de acceso y conexión (RD 244/2019, art. 7.1.b.ii). Sin excedentes, la exención no tiene límite de potencia (art. 7.1.b.i).
  • Umbral de 100 kW en baja tensión: por debajo, la comunidad autónoma inscribe la instalación de oficio y la distribuidora modifica sola el contrato de acceso — el propietario no tramita nada de eso (RD 244/2019, arts. 8.1 y 20.1).
  • Fuentes de este bloque: texto consolidado del RD 244/2019 en el BOE (BOE-A-2019-5089) y Guía Profesional de Tramitación del Autoconsumo del IDAE, Guía IDAE 021, v.6, julio de 2024, epígrafes 3, 4.2.1 y 4.2.2.1. Ambos consultados el 4 de septiembre de 2026.
05

Las once fases reales, en orden y con quién hace cada una

El expediente pasa por once fases en un orden fijo, y solo tres las mueve el propietario: la consulta urbanística, el permiso municipal y el contrato con su comercializadora.

El resto lo hacen la empresa instaladora, la comunidad autónoma, la distribuidora y la comercializadora, en ese orden y encadenados. Conviene ver el circuito entero antes de firmar, porque explica por qué montar los paneles no es lo que marca cuándo empiezas a compensar excedentes: entre el final de la obra y la activación hay una cadena de plazos, y solo el último tramo ya tiene un tope legal de dos meses.

Hay un eslabón que dispara todos los demás y del que casi nadie habla hasta que falla: el depósito del Certificado de Instalación Eléctrica ante la comunidad autónoma. El REBT es explícito en las dos direcciones. Por un lado, el certificado solo lo puede emitir «la empresa instaladora ejecutora de la instalación» (art. 18.1.d), no cualquier técnico dispuesto a firmarlo después — el porqué de esa regla lo desarrollamos artículo a artículo en nuestra guía sobre instalar placas solares uno mismo. Por otro, «la empresa suministradora no podrá conectar la instalación receptora a la red de distribución si no se le entrega la copia correspondiente del certificado de instalación debidamente diligenciado por el órgano competente de la Comunidad Autónoma» (art. 18.3). Sin ese papel no hay registro, no hay modificación del contrato de acceso y no hay compensación de excedentes, por muchos paneles que haya en el tejado.

Y hay un atajo legítimo que la propia guía oficial recomienda y que casi ningún instalador menciona: no hace falta esperar sentado a que la comercializadora llame. El IDAE lo dice literalmente: «Existe la posibilidad de que el consumidor sea proactivo y una vez legalizada la instalación en la comunidad autónoma inicie el proceso de contratación directamente con su comercializadora sin esperar a que ésta le contacte». Para hacerlo necesitas cuatro datos que tu instalador te debe facilitar —el CAU, si el autoconsumo es individual o colectivo, la modalidad y el tipo de conexión— más la copia diligenciada del certificado de instalación.

Elaboración propia a partir de tres fuentes primarias leídas directamente en su texto consolidado el 4 de septiembre de 2026, no de resúmenes del sector: Real Decreto 244/2019 (BOE-A-2019-5089), artículos 3.h, 7.1, 8.1, 8.5, 9.1, 9.3, 14, 16 bis y 20.1; Real Decreto 842/2002, Reglamento Electrotécnico para Baja Tensión (BOE-A-2002-18099), artículos 18, 19 y 22 e instrucción ITC-BT-04; y la Guía Profesional de Tramitación del Autoconsumo del IDAE, Guía IDAE 021, v.6, julio de 2024. «Sin plazo legal» significa exactamente eso: que la norma no fija uno, no que sea inmediato — el plazo real de esas fases depende del contrato con tu instalador y de tu ayuntamiento. Desde el 12 de mayo de 2026 hay además un eslabón nuevo de cumplimiento de códigos de red, que tratamos aparte más abajo porque su aplicación práctica es lo que todavía no está verificado.

  1. Consulta urbanística previa

    Lo haces tú

    Preguntar en Urbanismo si hay restricciones aplicables del plan general o de una ordenanza solar, sobre todo si el edificio tiene alguna figura de protección. Es la comprobación más barata del proceso.

  2. Memoria técnica de diseño o proyecto

    Tu instalador

    Instaladora habilitada hasta 10 kW de inversor; por encima, proyecto firmado por técnico titulado competente, aunque la conexión siga siendo en baja tensión.

  3. Permisos de acceso y conexión, cuando no está exenta

    Tu instalador

    La mayoría de instalaciones domésticas están exentas de este trámite. Deja de estarlo si hay excedentes y el suelo no es urbanizado.

    Procedimiento abreviado, con plazos reducidos, hasta 15 kW en baja tensión

  4. Licencia o declaración responsable, y liquidación del ICIO

    Lo haces tú

    El único eslabón que no es estatal, y por eso el que más varía. Cambia incluso si la obra se considera mayor o menor.

    Lo fija la ordenanza de cada municipio

  5. Ejecución de la obra

    Tu instalador

    Obligatoriamente una empresa instaladora habilitada. No es una preferencia del sector: lo exige el reglamento de baja tensión.

  6. Certificado de Instalación Eléctrica (CIE)

    Tu instalador

    Solo puede emitirlo la empresa que ejecutó la obra, no otra que lo firme después. Sin él diligenciado no hay conexión ni compensación.

  7. Depósito y diligencia del CIE en la comunidad autónoma

    Tu instalador

    Es el disparador real de todo lo que viene detrás. Pide la fecha exacta en que se deposita.

  8. Código de autoconsumo (CAU) e inscripción en el registro

    La Administración

    La inscripción en el registro de autoconsumo es de oficio para baja tensión por debajo de 100 kW. No tienes que pedirla.

    La comunidad autónoma remite la información a la distribuidora en no más de 10 días

  9. Modificación del contrato de acceso

    La distribuidora

    Aquí sí hay algo que te toca: si no dices nada en esos diez días, se entiende que aceptas las condiciones que te comunican.

    5 días para remitirla; 10 días tuyos para mostrar disconformidad, con aceptación tácita si callas

  10. Contrato de suministro con la modalidad y, si procede, de compensación

    Lo haces tú

    Se firma con tu comercializadora. Puedes iniciarlo tú sin esperar a que te llamen, con el CAU y el certificado en la mano.

    5 días hábiles de la distribuidora para comunicar desde qué fecha es efectiva la modalidad

  11. Activación: los vertidos empiezan a contar en la factura

    La distribuidora

    Es la única fase de todo el proceso con un tope legal y una consecuencia económica si no se respeta.

    Dos meses como máximo, con descuento automático en factura si se incumple

Lo haces túTu instaladorLa AdministraciónLa distribuidora

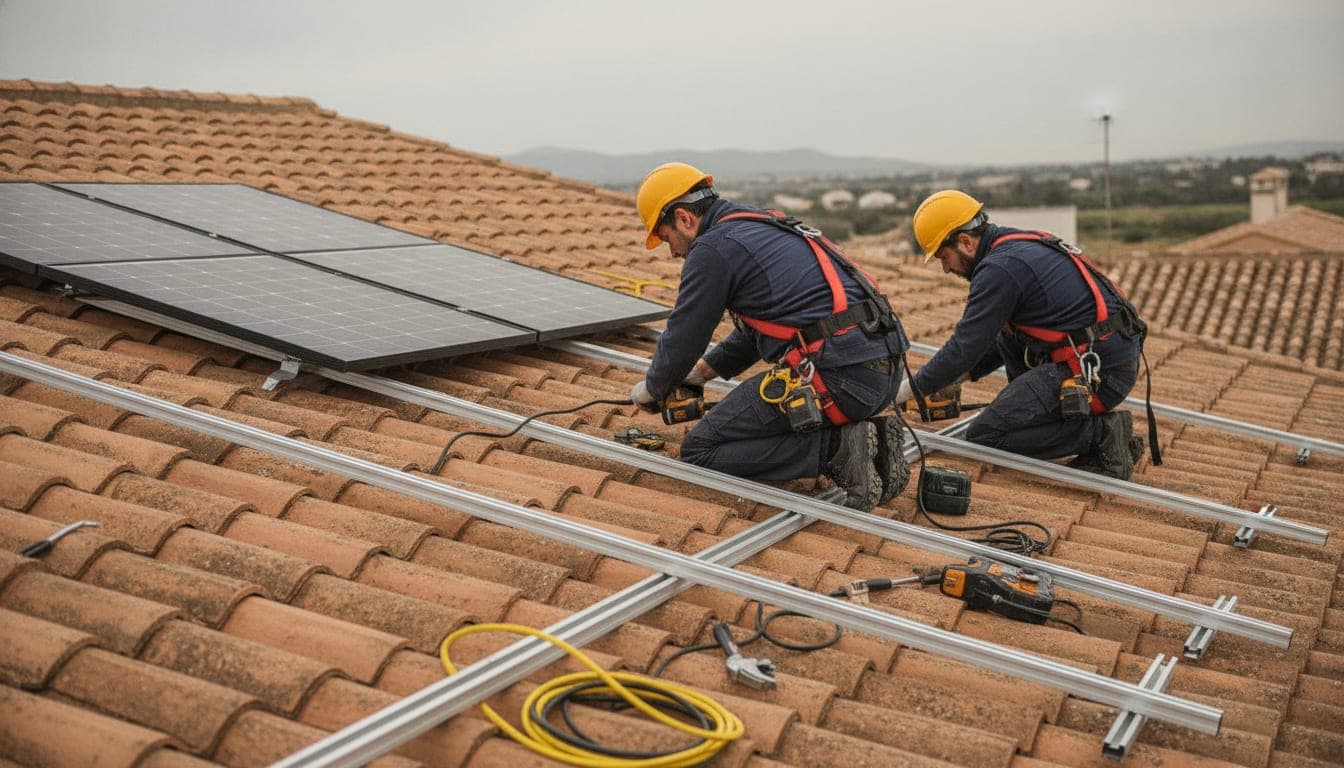

Dos instaladores con arnés y casco fijando raíles de aluminio sobre un tejado de teja española, con paneles solares apilados a un lado esperando a ser montados
06

Tu derecho menos conocido: dos meses de plazo y descuento automático si se incumplen

Si tu autoconsumo con excedentes tarda más de dos meses en activarse, y el retraso no es cosa tuya ni de la Administración, tu comercializadora debe descontártelo en factura.

No es una interpretación amable de la norma: es su literal. El artículo 16 bis del Real Decreto 244/2019, añadido por el Real Decreto-ley 14/2022 y en vigor desde el 2 de agosto de 2022, dice que «para los consumidores que deseen realizar autoconsumo con excedentes y siempre que la instalación de producción asociada sea de hasta 100 kW y conectadas en baja tensión, el tiempo de activación del autoconsumo no podrá superar los dos meses». Y define ese tiempo con precisión de reloj: empieza el día en que la empresa distribuidora recibe la documentación necesaria para modificar el contrato de acceso, y termina cuando comunica que ya se pueden iniciar vertidos a la red y esos vertidos se consideran en la facturación.

Si se supera, el mismo artículo obliga: «el comercializador incluirá con carácter automático en la facturación del consumidor un término de descuento por retardo en activación de autoconsumo». Dos palabras importan ahí más que el resto. Automático: no hay que solicitarlo. Y en la facturación: la norma añade que «este término deberá aparecer recogido expresamente en la factura del consumidor y será de aplicación en las facturas hasta el día de activación del autoconsumo». Es decir, es comprobable mirando tu propia factura.

No vamos a decirte cuánto son en euros, porque la norma no fija un importe sino un método de cálculo, y el resultado depende de tu potencia, del precio horario y de tu consumo real. Lo que sí fija es cómo se calcula: un importe equivalente al del mecanismo de compensación simplificada del artículo 14, suponiendo un funcionamiento anual de la instalación de 1.200 horas equivalentes, aplicando a la energía horaria excedentaria el perfilado previsto para las instalaciones fotovoltaicas en el anexo IV del Real Decreto 413/2014 y valorándola al precio del artículo 14.3.ii). Un aviso para que nadie se confunda: esas 1.200 horas equivalentes son un supuesto de cálculo legal para este descuento concreto, no una estimación de lo que va a producir tu tejado.

Quién lo paga también está escrito, y es la parte que explica por qué el incentivo funciona: «el término de descuento por retardo en activación de autoconsumo será asumido por la empresa distribuidora de energía eléctrica a la que se encuentra conectado el consumidor, no pudiendo ser en ningún caso incorporado a la retribución de ésta a cargo del sistema». Lo asume quien causa el retraso, y no puede pasárselo al sistema eléctrico. Si el retraso viene de inacciones, omisiones o errores de la comercializadora, la distribuidora puede repercutírselo a ella.

  • A quién cubre: solo al autoconsumo CON excedentes, con instalación de producción de hasta 100 kW y conexión en baja tensión. El autoconsumo sin excedentes queda fuera de este artículo.
  • Cuándo no se aplica: si el retraso es imputable al propio consumidor o a las administraciones públicas competentes en materia de energía. Quien lo alegue debe justificarlo ante la CNMC y ante el órgano competente de la comunidad autónoma; no basta con decirlo.
  • Cuánto puede llegar a ser: la propia norma pone techo — el valor del descuento no puede superar el de la energía consumida de la red en el periodo de facturación, que a su vez no puede pasar de un mes.
  • Qué hacer en la práctica: pídele a tu instalador la fecha exacta en la que la distribuidora recibió la documentación del contrato de acceso, porque ahí arranca el reloj; y si pasan dos meses sin activación, revisa si en tu factura aparece ese término desglosado antes de reclamar nada.
  • Fuente: Real Decreto 244/2019, artículo 16 bis, añadido por el artículo 31.2 del Real Decreto-ley 14/2022. Texto consolidado del BOE (BOE-A-2019-5089) leído directamente el 4 de septiembre de 2026, sin ninguna modificación posterior anotada.
07

Cuánto se tarda de verdad: el dato que no existe

No hay ninguna estadística oficial publicada del tiempo real de activación de un autoconsumo residencial en España. La buscamos expresamente y no la encontramos.

Merece la pena explicar qué se comprobó, porque la ausencia es en sí misma información. La CNMC sí publica tiempos medios de activación, pero de cambio de comercializador, que es un procedimiento distinto: usar esa cifra para hablar de autoconsumo sería un error de atribución, y por eso no aparece en esta página. La única cifra específica de autoconsumo que localizamos procede del titular de una entrevista a una distribuidora sobre su propio desempeño: es un dato autodeclarado por parte interesada, referido a una sola empresa y un solo año, y además no pudimos verificarlo en su fuente original. Por las dos razones, queda fuera.

Lo que sí puede decirse, y es más útil que una media inventada, es por qué existe el artículo 16 bis. En 2022 el legislador puso un tope de dos meses con una consecuencia económica automática y a cargo de la distribuidora. Un tope con sanción no se legisla cuando los plazos se cumplen solos.

La consecuencia práctica es que la pregunta correcta a un instalador no es «¿cuánto se tarda?», que admite cualquier respuesta, sino otra mucho más concreta: cuánto tardó su último expediente con esa distribuidora en esa provincia. Ese dato lo tiene, y si no lo tiene, eso también dice algo.

Compara presupuestos de instalación de placas solares
08

Lo que cambió el 12 de mayo de 2026

Desde el 12 de mayo de 2026 la instalación fotovoltaica residencial estándar ha dejado de estar exenta del cumplimiento de los códigos de red europeos.

Esa exención duró casi seis años. Hasta esa fecha, la disposición transitoria tercera del Real Decreto 647/2020 eximía del Reglamento (UE) 2016/631 —el código de red de conexión de generadores— a los módulos de generación que pertenecieran a las modalidades de autoconsumo de los apartados 1.b.i) y 1.b.ii) del artículo 7 del RD 244/2019. Es decir, exactamente los dos casos domésticos: el autoconsumo sin excedentes y el autoconsumo con excedentes de hasta 15 kW en suelo urbanizado. La propia disposición preveía en su apartado 3 que «mediante orden ministerial se podrá poner fin a la exención», y eso es lo que ha ocurrido: la Orden TED/82/2026, de 9 de febrero, publicada en el BOE el 12 de febrero de 2026 y en vigor a los tres meses, le pone fin en su artículo único. El propio texto consolidado del RD 647/2020 en el BOE lleva ya la nota: se pone fin a la exención con efectos de 12 de mayo de 2026.

Qué dice la norma a la que ahora quedan sujetas, leída sin añadir nada. El artículo 9.1 del RD 647/2020 establece que «para la puesta en servicio de los módulos de generación de electricidad tipo A será necesario la obtención de notificación operacional definitiva». Su artículo 8 clasifica como tipo A todo módulo cuyo punto de conexión sea inferior a 110 kV y cuya capacidad máxima esté entre 0,8 kW y 100 kW, que es cualquier fotovoltaica doméstica. Y su artículo 9.4 fija el plazo del gestor de red para expedirla: un máximo de dos semanas desde la correcta recepción de la documentación que proceda aportar.

Aquí está la parte que hace útil este bloque y que conviene decir con precisión, sin acusar a nadie. Buena parte del contenido publicado en español sobre tramitación del autoconsumo es anterior a este cambio, incluida la referencia que usa medio sector: la Guía Profesional de Tramitación del Autoconsumo del IDAE, cuya versión 6 es de julio de 2024 y que el 4 de septiembre de 2026 seguía siendo la última publicada. Esa guía todavía afirma que estas instalaciones «quedan exentas del cumplimiento del Reglamento (UE) 2016/631 sobre códigos europeos de red, y por tanto este apartado no les es de aplicación». No es un error de sus autores: es un documento de julio de 2024 describiendo correctamente el estado normativo de julio de 2024. Simplemente, esa frase dejó de ser cierta el 12 de mayo de 2026.

Y un aviso sobre lo que no afirmamos, porque no lo hemos verificado. Podemos afirmar lo que dice el BOE, y lo hemos leído en su texto consolidado. Lo que no hemos comprobado, y por tanto no vamos a presentar como hecho consumado, es cómo está aplicando cada distribuidora este cambio en el caso doméstico, ni qué ocurre exactamente con las instalaciones que ya estaban en servicio antes de esa fecha. Si tu instalación se pone en servicio a partir de ahora, es la primera pregunta que conviene hacerle a tu instalador y dejar por escrito en el presupuesto: quién tramita la notificación operacional y si entra en el precio. Un apunte final para quien vaya a buscar por su cuenta: algún resumen de terceros afirma que esta orden establece periodos transitorios para el fin de la exención, y no es cierto — el periodo transitorio de nueve meses que contiene la orden está en su disposición adicional segunda y se refiere a otra cosa.

  • Fuentes primarias de este bloque, todas leídas en su texto oficial el 4 de septiembre de 2026: Orden TED/82/2026, de 9 de febrero (BOE-A-2026-3213), artículo único y disposición final segunda; Real Decreto 647/2020 (BOE-A-2020-7439), artículos 8, 9.1, 9.4 y disposición transitoria tercera; Orden TED/749/2020 (BOE-A-2020-8965), disposición adicional tercera; y la Guía IDAE 021 v.6, julio de 2024, NIPO 629-24-004-5.
  • Fecha de verificación y caducidad prevista de este bloque: comprobado el 4 de septiembre de 2026 que la v.6 de julio de 2024 sigue siendo la última versión publicada de la guía del IDAE. El día que se publique una v.7 que recoja el cambio, este bloque hay que reescribirlo.
09

Qué permisos necesitas y por qué no son iguales en todos los municipios

Necesitas el permiso de obra que exija tu ayuntamiento. Los permisos de acceso y conexión con la distribuidora, en cambio, la mayoría de instalaciones domésticas los tiene exentos por norma.

La exención está en el artículo 7.1 del RD 244/2019 y tiene dos ramas. Sin excedentes, la exención no tiene límite de potencia. Con excedentes, alcanza a «las instalaciones de producción de potencia igual o inferior a 15 kW que se ubiquen en suelo urbanizado que cuente con las dotaciones y servicios requeridos por la legislación urbanística». Fuera de ese supuesto hay un caso intermedio que conviene conocer: las instalaciones de hasta 15 kW conectadas en baja tensión en suelo no urbanizado no están exentas, pero pueden acogerse al procedimiento abreviado del artículo 16 del RD 1183/2020, que se rige por los mismos principios que el general con los plazos reducidos a la mitad.

Ahora la confusión que más dinero y más tiempo cuesta: estar exento de permisos de acceso y conexión no es estar exento de legalizar. La exención se refiere literal y exclusivamente a esos permisos —te ahorra la negociación técnica del punto de conexión con la distribuidora y, con ella, los avales asociados—, pero los artículos 8, 9, 14 y 20 del mismo real decreto siguen aplicándose, igual que el reglamento de baja tensión y la normativa municipal.

La parte municipal es la única que ninguna página nacional puede resolverte, y conviene entender por qué. La guía del IDAE lo describe así: según las características de la instalación, la normativa municipal definirá si basta una declaración responsable o una comunicación previa —que habilitan a empezar de inmediato, sin esperar respuesta— o si hace falta solicitar una licencia de obra, que exige respuesta y concesión expresa. Incluso la consideración de la obra como menor o mayor depende de la normativa municipal. Ahí se liquida además el ICIO, y ese justificante es el papel con el que después se pide, si tu ayuntamiento la tiene aprobada en su ordenanza fiscal, la bonificación municipal. No prometemos ninguna cuantía porque esas bonificaciones son potestativas de cada ayuntamiento: qué hay en tu municipio se comprueba en su ordenanza, y por eso vive en las páginas de ciudad y no aquí.

Sobre la pregunta que más se busca de todo este bloque —qué pasa si instalas sin permiso—, la respuesta verificable no es una multa concreta, que dependería de cada ordenanza y de cada comunidad autónoma, sino algo más inmediato y peor: sin el certificado de instalación diligenciado, la empresa suministradora no puede conectar la instalación (REBT, art. 18.3). Y sin ese depósito no hay inscripción en el registro de autoconsumo, ni modificación del contrato de acceso, ni compensación de excedentes. Una instalación no legalizada no es una instalación con un papel pendiente: es una instalación que no puede cobrarte lo que produce de más.

  • Lo que la exención de acceso y conexión NO te ahorra: la memoria técnica de diseño o el proyecto, la ejecución por empresa instaladora habilitada, el certificado de instalación eléctrica, su depósito y diligencia ante la comunidad autónoma, la solicitud del CAU, la licencia o declaración responsable municipal, y la modificación de los contratos de acceso y suministro.
  • Y desde el 12 de mayo de 2026 tampoco te ahorra el cumplimiento del Reglamento (UE) 2016/631, como explicamos en el bloque anterior: la lista de cosas de las que la exención no libera es hoy más larga que la que describe la guía oficial de referencia.
  • Fuentes: RD 244/2019, artículos 7.1, 8, 9, 14 y 20 (BOE-A-2019-5089); RD 842/2002, REBT, artículo 18.3 (BOE-A-2002-18099); Guía IDAE v.6, epígrafes 4.2.2 y 5. Consultados el 4 de septiembre de 2026.
Fachada de un ayuntamiento español con soportales de piedra, balcón con bandera y reloj sobre la entrada, con vecinos entrando al edificio
10

Los papeles que te tienen que entregar al terminar

Al terminar tienes derecho al certificado de instalación diligenciado, a sus instrucciones de uso, a la memoria o proyecto y a tu código de autoconsumo. No es un favor.

Que sea una obligación reglamentaria y no una cortesía está escrito con un detalle que sorprende. La instrucción ITC-BT-04 del REBT describe incluso el reparto físico de las copias: el órgano competente de la comunidad autónoma diligencia el certificado y devuelve cuatro copias a la empresa instaladora, dos para sí y «las otras dos para la propiedad», precisamente para que el titular pueda quedarse con una y entregar la otra a la compañía eléctrica. Y contempla el caso telemático, que hoy es el habitual: si la documentación se presenta por medios electrónicos basta una única copia, y entonces la instaladora «deberá entregar una copia (también electrónica) del documento al titular de la instalación y conservar otra para su archivo».

El certificado no es un trámite decorativo: es la llave de todo lo posterior. Sin él diligenciado la suministradora no puede conectar, y el propio IDAE recuerda, desde el otro lado del mostrador, que para contratar con la comercializadora «el consumidor deberá disponer de una copia del certificado de la instalación (CIE) diligenciado por la comunidad autónoma que le habrá proporcionado su instalador».

Hay un documento más que casi nadie pide y que agradecerás dentro de diez años, cuando quien mire tu instalación no sea quien la montó. El artículo 19 del REBT obliga a que, como anexo al certificado entregado al titular, la empresa instaladora confeccione unas instrucciones de uso y mantenimiento que incluyan «como mínimo, un esquema unifilar de la instalación con las características técnicas fundamentales de los equipos y materiales eléctricos instalados, así como un croquis de su trazado». Es lo que permite a cualquier técnico futuro entender la instalación sin abrirla entera.

Guarda también la factura y el justificante de pago: son la base documental de la deducción de IRPF por mejora de la eficiencia energética, que además exige acreditar un resultado energético con certificado emitido antes y después de la obra. No desarrollamos aquí esas deducciones —sus fechas están hoy en contradicción entre fuentes de la propia Agencia Tributaria, y lo explicamos con detalle en el hub sobre el autoconsumo con placas solares—, pero sin los papeles no hay deducción posible aunque cumplas los requisitos.

  • Copia diligenciada del Certificado de Instalación Eléctrica (CIE), que emite la instaladora ejecutora y diligencia tu comunidad autónoma. Es la prueba de que la instalación está legalizada y el documento base de cualquier trámite posterior.
  • Anexo de información al usuario: instrucciones de uso y mantenimiento, con el esquema unifilar y el croquis del trazado (REBT, art. 19).
  • Memoria Técnica de Diseño o proyecto, con datos del propietario, emplazamiento, receptores y potencia, cálculos justificativos, esquema unifilar y croquis (ITC-BT-04, apartados 2.1 y 2.2).
  • Certificado de dirección de obra, solo si hubo proyecto, es decir por encima de 10 kW.
  • El CAU, junto con el tipo de autoconsumo (individual o colectivo), la modalidad y el tipo de conexión: son los cuatro datos que necesitas para contratar con la comercializadora, y el IDAE los lista expresamente como información que debe suministrarte tu instalador.
  • Contrato de acceso modificado y contrato de suministro que refleje expresamente la modalidad de autoconsumo, aunque no se vierta energía en ningún instante (RD 244/2019, arts. 8 y 9.1).
  • Contrato o acuerdo de compensación de excedentes, que hay que remitir a la distribuidora directamente o a través de la comercializadora si quieres acogerte a la compensación simplificada (art. 14.5).
  • Documentación municipal: la declaración responsable, comunicación previa o licencia, y el justificante del ICIO.
  • Fuentes: RD 842/2002 (REBT), artículos 18 y 19 e ITC-BT-04, apartados 2.1, 2.2, 5.4 y 5.5; RD 244/2019, artículos 8, 9.1 y 14.5; Guía IDAE v.6, epígrafes 8 y 10. Consultados el 4 de septiembre de 2026.
Documentación técnica apilada sobre una mesa de madera junto a un bolígrafo y unas gafas, con una carpeta sellada
11

Piso, vivienda unifamiliar, casa de campo o comunidad de vecinos

El circuito legal es el mismo en los cuatro casos, pero cambia quién decide y de qué exenciones te puedes acoger. Es lo que más confusión genera antes de empezar.

  • Vivienda unifamiliar. El caso más sencillo: decides tú, y si la instalación tiene excedentes y no supera los 15 kW en suelo urbanizado con las dotaciones que exige la legislación urbanística, está exenta de permisos de acceso y conexión (art. 7.1.b.ii del RD 244/2019).
  • Piso en un edificio. La cubierta es elemento común, así que la decisión no es tuya sola: la instalación de sistemas de aprovechamiento de energías renovables requiere acuerdo de un tercio de los propietarios que representen un tercio de las cuotas, no unanimidad (art. 17.1 de la Ley 49/1960 de Propiedad Horizontal). Quien no vota a favor no soporta el coste.
  • Comunidad de vecinos que instala para todos. Misma regla de un tercio, pero el reparto de la energía se articula como autoconsumo colectivo, con su propio acuerdo de reparto entre los participantes.
  • Casa de campo o vivienda en suelo no urbanizado. Aquí decae la exención del art. 7.1.b.ii, que está condicionada expresamente a suelo urbanizado: la instalación con excedentes sí necesita tramitar permisos de acceso y conexión, aunque el RD 1699/2011 prevé un procedimiento abreviado con plazos reducidos hasta 15 kW en baja tensión. Si la vivienda no tiene conexión a red, ya no es autoconsumo sino instalación aislada, con otras reglas.
12

Cinco cosas que se siguen repitiendo y la norma desmiente

El impuesto al sol está derogado, en una comunidad de vecinos basta un tercio, el registro lo hace la Administración sola y los umbrales se miden en el inversor.

Cada una de estas creencias tiene un artículo que la desmiente, así que en vez de discutirlas las ponemos al lado de su norma. Las cinco frases de la columna central están tomadas del texto consolidado del BOE, no de un resumen.

Dos matices que hay que mantener para no pasarse de frenada en sentido contrario. Sobre el impuesto al sol: lo que queda exento de cargos y peajes es la energía autoconsumida, no la que sigues comprando de la red, que mantiene el mismo tratamiento que para cualquier otro consumidor. Poner placas no elimina el término de potencia. Y sobre la mayoría de un tercio en comunidades de propietarios: esa regla resuelve la votación en junta, pero no sustituye a la normativa urbanística ni a la protección del edificio, que siguen aplicándose igual.

Lo que se oyeLo que dice la normaDónde está
«Pagas un impuesto al sol por la energía que autoconsumes»«La energía autoconsumida de origen renovable, cogeneración o residuos estará exenta de todo tipo de cargos y peajes». El RDL 15/2018 derogó además expresamente los artículos que articulaban aquellos cargosLey 24/2013, art. 9.5, y disposición derogatoria única del RDL 15/2018
«En un edificio de vecinos hace falta unanimidad»Basta «un tercio de los integrantes de la comunidad que representen, a su vez, un tercio de las cuotas de participación», a petición de cualquier propietario; y el coste no se puede repercutir a quien no votó a favorLey 49/1960 de Propiedad Horizontal, art. 17.1
«El propietario tiene que inscribirse en el registro de autoconsumo»En baja tensión con generación menor de 100 kW, «la inscripción en el registro de autoconsumo se llevara a cabo de oficio por las comunidades autónomas»RD 244/2019, art. 20.1
«Si estoy exento de permisos, no tengo que legalizar nada»La exención se refiere literal y exclusivamente a los «permisos de acceso y conexión»; los trámites de los artículos 8, 9, 14 y 20 del mismo real decreto siguen aplicándoseRD 244/2019, art. 7.1
«Los umbrales de 10 y 15 kW se miden por la potencia de los paneles»«En el caso de instalaciones fotovoltaicas, la potencia instalada será la potencia máxima del inversor o, en su caso, la suma de las potencias máximas de los inversores»RD 244/2019, art. 3.h)
Textos consolidados del BOE descargados y leídos directamente el 4 de septiembre de 2026: Real Decreto 244/2019 (BOE-A-2019-5089), Ley 24/2013 en la redacción dada por el artículo 18.Uno del Real Decreto-ley 15/2018 (BOE-A-2018-13593) y Ley 49/1960 sobre propiedad horizontal (BOE-A-1960-10906). La columna central es lectura directa del articulado, sin interpretación añadida.
13

Cómo pedir presupuestos de instalación sin quedarte con la versión de uno solo

Enaro no instala ni vende equipos: reunimos las ofertas de varios instaladores de tu zona y te las ponemos una al lado de otra.

Para lo que trata esta página, eso cambia algo concreto: puedes comparar cómo resuelve cada instalador la parte que no se ve en el precio. Quién redacta la memoria técnica o el proyecto si superas los 10 kW de inversor, quién presenta la declaración responsable en tu ayuntamiento, quién deposita el certificado de instalación ante tu comunidad autónoma y en qué plazo, y qué documentación se compromete a entregarte al terminar. Son las preguntas de los bloques anteriores, y responderlas por escrito en una oferta es muy distinto de responderlas por teléfono mientras te venden. Los instaladores reciben solo los datos que necesitan para presupuestar —zona, vivienda, consumo, cubierta, orientación, sombras, plazo—, y tu contacto se libera únicamente al que elijas.

Lo que no vas a encontrar aquí es una lista de criterios de selección de instaladores con sellos y porcentajes. No la publicamos porque todavía no existe, y sería exactamente el tipo de afirmación sin respaldo que el resto de esta página se dedica a desmontar.

Para saber si lo que te ofrecen está dentro de rango antes de negociar, el coste de una instalación llave en mano lo tratamos en su propia página con la metodología y las fuentes a la vista: el precio de una instalación de placas solares se sitúa entre 4.000 € y 11.500 € sin batería en vivienda unifamiliar según la triangulación de cuatro fuentes del sector publicada allí, y una instalación habitual de 5 kWp ronda los 4.500-8.000 €. Si estás valorando añadir almacenamiento, esa decisión tiene su propia cuenta y sus propios trámites en la página de baterías para placas solares.

Y por encima de la media nacional está el precio de tu zona, que es el que vas a pagar y el que sirve para negociar. Lo publicamos triangulado con fuentes locales en Madrid, Valencia, Granada y Sevilla, junto con la irradiación real de cada ciudad y su normativa municipal.

  • Pide que el presupuesto diga expresamente si incluye la legalización: memoria o proyecto, certificado de instalación y su depósito ante la comunidad autónoma.
  • Confirma quién solicita el CAU a la distribuidora y quién tramita la licencia o declaración responsable municipal y el ICIO.
  • Compara la potencia del inversor, no solo los kilovatios pico de los paneles: es la que decide de qué lado de los umbrales de 10 y 15 kW cae tu instalación.
  • Pregunta quién se encarga de la notificación operacional ante el gestor de red desde el cambio del 12 de mayo de 2026, y si entra en el precio.
  • Y deja por escrito qué pasa si la activación se retrasa: ya sabes que la norma da dos meses y prevé un descuento automático en factura, así que es una conversación que puedes tener con datos.

Seguir leyendo

  • Esta página asume que ya has decidido instalar y quiere saber qué pasa a partir de la firma. El hub es el paso anterior: qué es el autoconsumo, qué hace cada pieza, qué dice el artículo 14 sobre los excedentes y qué ayudas existen de verdad en 2026. cómo funciona el autoconsumo con placas solares
  • El proceso y el precio son dos preguntas distintas y las tratamos por separado a propósito. Cuando esta página menciona el coste, da una sola cifra de referencia y enlaza: los tramos por potencia, el desglose por partidas y la amortización viven allí, con su metodología y sus cuatro fuentes. precio de una instalación de placas solares
  • La potencia del inversor decide de qué lado de los umbrales de 10 y 15 kW cae tu instalación, y por tanto qué trámites te tocan. La calculadora la estima con la irradiación real de tu coordenada obtenida de PVGIS antes de que pidas ningún presupuesto: es la única forma honesta de responder a «¿cuántas placas necesito?» sin inventar una cifra. calculadora de placas solares
  • Esta página explica el circuito administrativo dando por hecho que contratas a un instalador. Ese artículo responde la pregunta anterior —hasta dónde puedes llegar sin uno— desmontando eslabón a eslabón la cadena de legalización con los artículos que la sostienen, y haciendo la resta de cuánto ahorras de verdad montándolo tú. instalar placas solares uno mismo
  • Añadir almacenamiento no cambia el circuito administrativo que describe esta página, pero sí el dimensionado, el presupuesto y la documentación técnica de la instalación. Es una segunda decisión de inversión, no un accesorio, y tiene su propia página. baterías para placas solares
  • El único eslabón de todo el proceso que no es estatal es el municipal: la licencia, el ICIO y las bonificaciones dependen de cada ayuntamiento. Y el precio que vas a pagar es el de tu zona, no la media nacional. Las páginas de ciudad llevan ambos datos verificados, más la irradiación real de la ubicación. placas solares en Madrid
  • Valencia enseña bien por qué esta página no puede darte una cifra: allí el precio local está triangulado con fuentes de la propia ciudad y la normativa municipal tiene sus propios plazos, distintos de los de Madrid pese a ser el mismo trámite estatal. placas solares en Valencia
  • Mismo criterio: Granada aplica además los dos topes de bonificación municipal de IBI e ICIO, un ejemplo concreto de por qué esta página nacional no publica ninguna cuantía y remite al municipio. placas solares en Granada
  • Sevilla es el caso extremo del eslabón municipal que esta página deja abierto: el trámite se bifurca según estés o no en el Conjunto Histórico —declaración responsable o licencia de obras—, y eso cambia la documentación y el plazo antes incluso de empezar. placas solares en Sevilla

Preguntas frecuentes

¿Qué permisos necesito para poner placas solares en mi casa?

El permiso de obra que exija tu ayuntamiento, que según la ordenanza municipal puede ser una declaración responsable o comunicación previa (permiten empezar de inmediato) o una licencia de obra (exige concesión expresa). Los permisos de acceso y conexión con la distribuidora, en cambio, están exentos para todo el autoconsumo sin excedentes y para el autoconsumo con excedentes de hasta 15 kW en suelo urbanizado, según el artículo 7.1 del RD 244/2019. Ojo: esa exención no te libera de legalizar la instalación, que es un trámite distinto.

¿Qué pasa si instalo paneles solares en mi casa sin permiso?

La consecuencia inmediata y verificable no es una multa concreta —dependería de cada ordenanza municipal y de cada comunidad autónoma—, sino que la instalación no puede conectarse ni compensarte nada. El artículo 18.3 del reglamento de baja tensión es explícito: la empresa suministradora no puede conectar la instalación si no se le entrega la copia del certificado de instalación debidamente diligenciado por el órgano competente de la comunidad autónoma. Y sin ese depósito no hay inscripción en el registro de autoconsumo, ni modificación del contrato de acceso, ni compensación de excedentes.

¿Es legal instalar paneles solares en casa?

Sí, es plenamente legal y está regulado desde 2019 por el Real Decreto 244/2019. Lo que la ley reserva es la ejecución: las instalaciones eléctricas de baja tensión solo pueden realizarlas empresas instaladoras habilitadas (REBT, art. 18.2), y el certificado de instalación solo puede emitirlo la empresa instaladora que ejecutó la obra. Comprar y montar un kit por tu cuenta no es ilegal, pero si se conecta a la red de tu vivienda no podrás legalizarlo tú mismo.

¿Cuántas placas solares necesito para una casa de 100 m²?

Los metros cuadrados no determinan la instalación: la determina tu consumo eléctrico anual y la irradiación de tu ubicación. Dos viviendas de 100 m² con el mismo tejado pueden necesitar potencias muy distintas si una tiene calefacción de gas y la otra bomba de calor. No publicamos una tabla de placas por metros porque sería inventar un dimensionamiento; lo que sí puedes hacer es calcularlo con tus datos en nuestra calculadora de placas solares, que usa la irradiación real de tu coordenada obtenida de PVGIS. Es una estimación orientativa: el dimensionamiento definitivo requiere estudio técnico.

Cuando pones placas solares, ¿tienes que seguir pagando luz?

Sí, salvo que te desconectes de la red por completo. Lo que está exento «de todo tipo de cargos y peajes» es la energía autoconsumida (Ley 24/2013, art. 9.5, en la redacción del RDL 15/2018), es decir, la que produces y gastas. La electricidad que sigas comprando de la red mantiene el mismo tratamiento que para cualquier otro consumidor, y el término de potencia contratada no desaparece. El llamado impuesto al sol sí está derogado desde 2018.

¿Cuánto devuelve Hacienda por instalar placas solares?

Existen tres deducciones de IRPF por obras de mejora de la eficiencia energética de la vivienda, del 20 %, 40 % y 60 %, pero ninguna se obtiene por instalar paneles sin más: todas exigen acreditar un resultado energético con certificado emitido por técnico competente antes y después de la obra, y la fotovoltaica por sí sola no garantiza alcanzar esos umbrales. Además, sus fechas de vigencia están hoy en contradicción entre fuentes de la propia Agencia Tributaria, algo que documentamos en el hub de placas solares. Guarda en cualquier caso la factura y el justificante de pago, y confírmalo con la AEAT o con un asesor fiscal antes de contar con ello.

¿Cuánto puede costar una instalación de placas solares?

Entre 4.000 € y 11.500 € sin batería en una vivienda unifamiliar según la triangulación de cuatro fuentes del sector consultadas en septiembre de 2026, con una instalación habitual de 5 kWp en torno a 4.500-8.000 €. El rango es amplio porque el precio depende de la potencia que pide tu consumo, del tipo y la altura de la cubierta y de la distancia al cuadro eléctrico. El desglose por partidas, los tramos por potencia y la metodología de cada fuente están en nuestra página de precio de placas solares, y el precio de tu zona en la página de tu ciudad.

¿Es rentable instalar placas solares en una casa?

Depende sobre todo de cuándo consumes, no solo de cuánto: el kilovatio-hora que gastas mientras se está produciendo te ahorra el precio completo al que compras la luz, mientras que el que se vierte a la red se compensa a bastante menos y con el tope del artículo 14 del RD 244/2019. Por eso dos viviendas con la misma instalación ahorran cantidades distintas. La forma honesta de responderlo en tu caso es calcularlo con tu consumo real y la irradiación de tu ubicación, y después comparar la inversión y el plazo de amortización, que tratamos en la página de precio.

¿Se pueden poner placas solares gratis?

No: en 2026 no hay ninguna convocatoria estatal abierta para autoconsumo residencial, y cualquier oferta de «placas solares gratis» es financiación, alquiler de cubierta o una cuota mensual con otro nombre. Lo que sí existe son incentivos fiscales y municipales, que no son lo mismo que una subvención directa y que cambian según dónde vivas: el estado real de las ayudas, la deducción del IRPF y las bonificaciones municipales los documentamos con fuente en el hub de placas solares y en cada página de ciudad. Lo que no vas a encontrar aquí es una lista de ayudas autonómicas abiertas: no la publicamos sin haber verificado convocatoria y resolución una por una.

¿Qué diferencia hay entre placas solares y fotovoltaicas?

Placas solares es el término coloquial; fotovoltaica es la tecnología concreta que convierte la radiación solar en electricidad. La confusión viene de que existe otra familia de paneles solares, los térmicos, que no producen electricidad sino que calientan agua. Cuando se habla de instalar placas solares en una vivienda para reducir la factura de la luz, prácticamente siempre se está hablando de una instalación fotovoltaica de autoconsumo, que es la que regula el RD 244/2019.

¿Cuánto se tarda en instalar placas solares?

El montaje es la parte corta; lo que marca el total es la cadena administrativa posterior. No publicamos una media porque no existe ninguna estadística oficial de plazos reales en España: la buscamos expresamente y no la encontramos. Lo que sí está fijado es el último tramo, la activación del autoconsumo, que tiene un tope legal de dos meses desde que la distribuidora recibe la documentación, con descuento automático en factura si se incumple. Para el resto, pide que el presupuesto ponga por escrito la fecha prevista de montaje y la de depósito del certificado de instalación.

¿Qué necesito para instalar placas solares en mi casa?

Para pedir un presupuesto serio basta con tus facturas de luz o tu consumo anual, la dirección de la vivienda, el tipo de cubierta y su orientación, y saber si hay sombras. A partir de ahí el instalador dimensiona. Para ejecutar la instalación necesitas además una empresa instaladora habilitada —no es opcional, lo exige el reglamento de baja tensión— y la licencia o declaración responsable que pida tu ayuntamiento. Si quieres hacerte una idea de la potencia antes de hablar con nadie, la calculadora la estima con la irradiación real de tu ubicación.

¿Se pueden instalar placas solares en un piso?

Sí, pero la decisión no es solo tuya: la cubierta es un elemento común. La Ley de Propiedad Horizontal exige acuerdo de un tercio de los propietarios que representen un tercio de las cuotas para instalar sistemas de aprovechamiento de energías renovables, no unanimidad, y quien no vota a favor no soporta el coste (artículo 17.1 de la Ley 49/1960). A partir de ahí el circuito administrativo es el mismo que en una vivienda unifamiliar, con la diferencia de que suele articularse como autoconsumo colectivo si la instalación abastece a varias viviendas.

¿Se pueden poner placas solares en un tejado de teja o inclinado?

Sí, y de hecho es el caso más común en vivienda unifamiliar española. Lo que cambia frente a una cubierta plana es la estructura: sobre teja se usan anclajes que atraviesan el faldón y obligan a levantar y reponer piezas, mientras que en cubierta plana se emplean soportes lastrados o triangulados que además fijan la inclinación. Es la partida que más varía entre dos presupuestos de la misma potencia, así que conviene que aparezca desglosada. Un tejado inclinado con buena orientación suele necesitar menos estructura que uno plano, porque ya aporta parte de la inclinación.

Compara presupuestos de instalación de placas solares

Dos minutos, sin compromiso. Te lo comparamos con claridad.

¿Qué solución te interesa?

Puedes elegir más de una.

Compara presupuestos de instalación de placas solares
